云阳这个“超级充电宝”,已完成总投资30%……

来源:云阳县融媒体中心  编辑:陈学容  2024年11月28日 09:17

连日来

云阳建全抽水蓄能电站项目建设正酣

项目各施工标段全力冲刺四季度

确保年度建设目标如期完成

11月23日

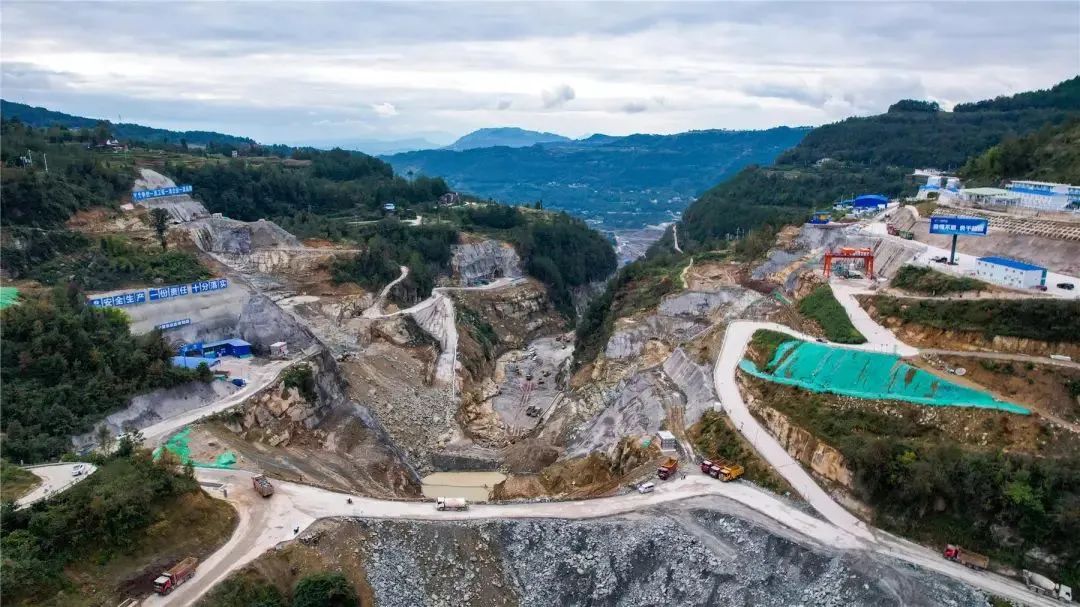

走进项目建设现场

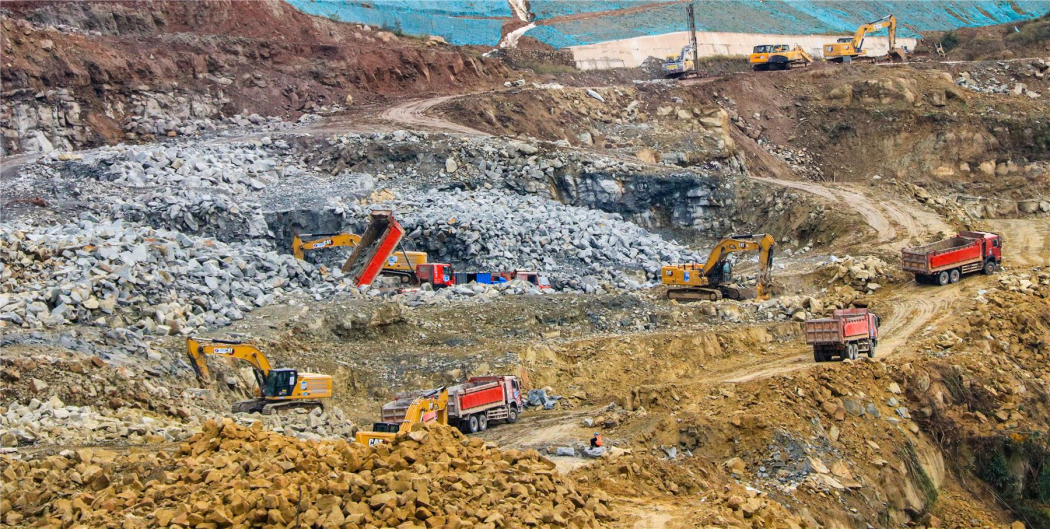

挖掘机、推土机、运输车来回穿梭

现场机器轰鸣,一派繁忙景象

“目前项目已经完成各项投资约25亿元,约占总投资的30%。年内我们实现了上下水库导流洞按期过流,引水系统上平段全线贯通,上下水库大坝正在顺利填筑,主厂房正在进行开挖。”云阳建全抽水蓄能施工标项目经理简震介绍。

地下厂房是抽水蓄能电站

能量转换的核心构筑物

当前

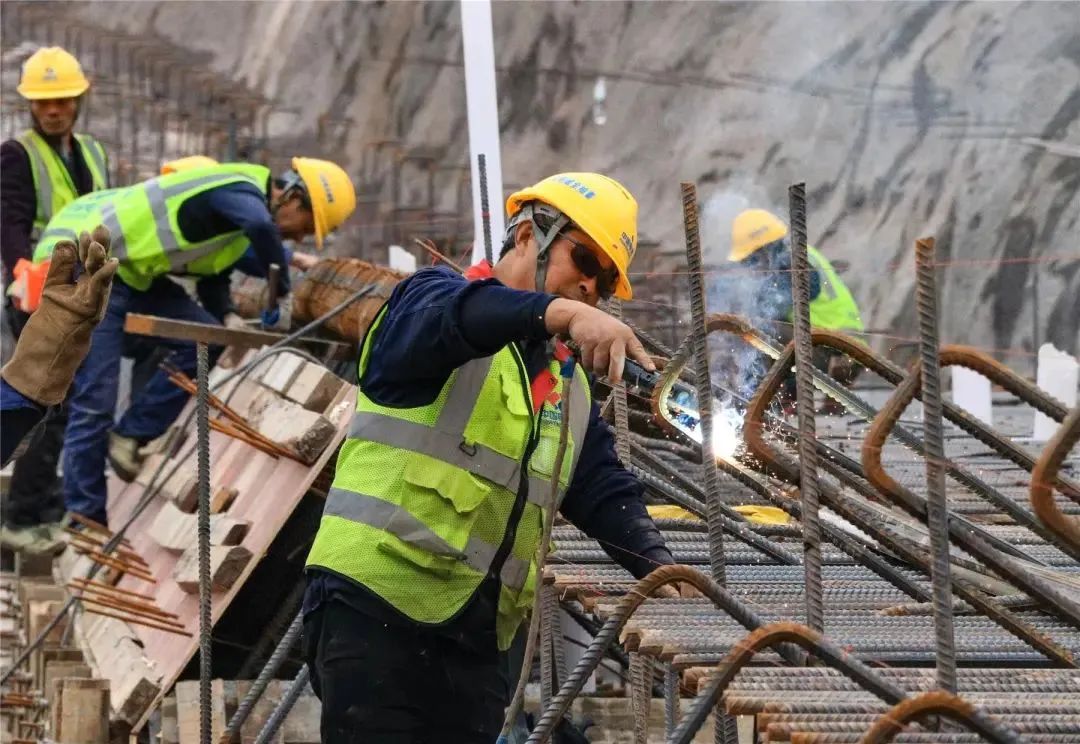

建设者们正在进行厂房四层中部拉槽开挖

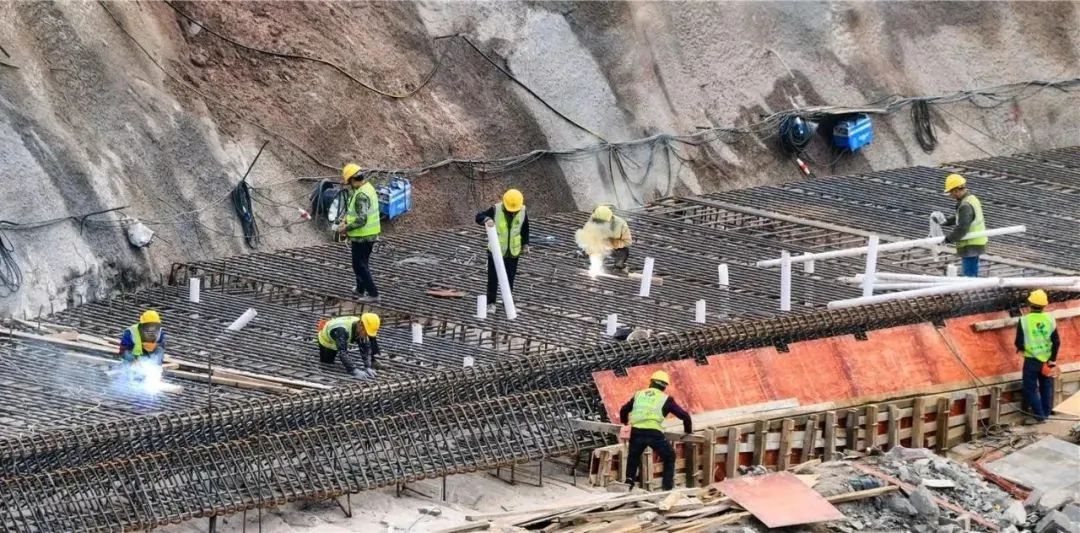

他们利用液压钻进行四层边墙系统锚杆打钻

同时

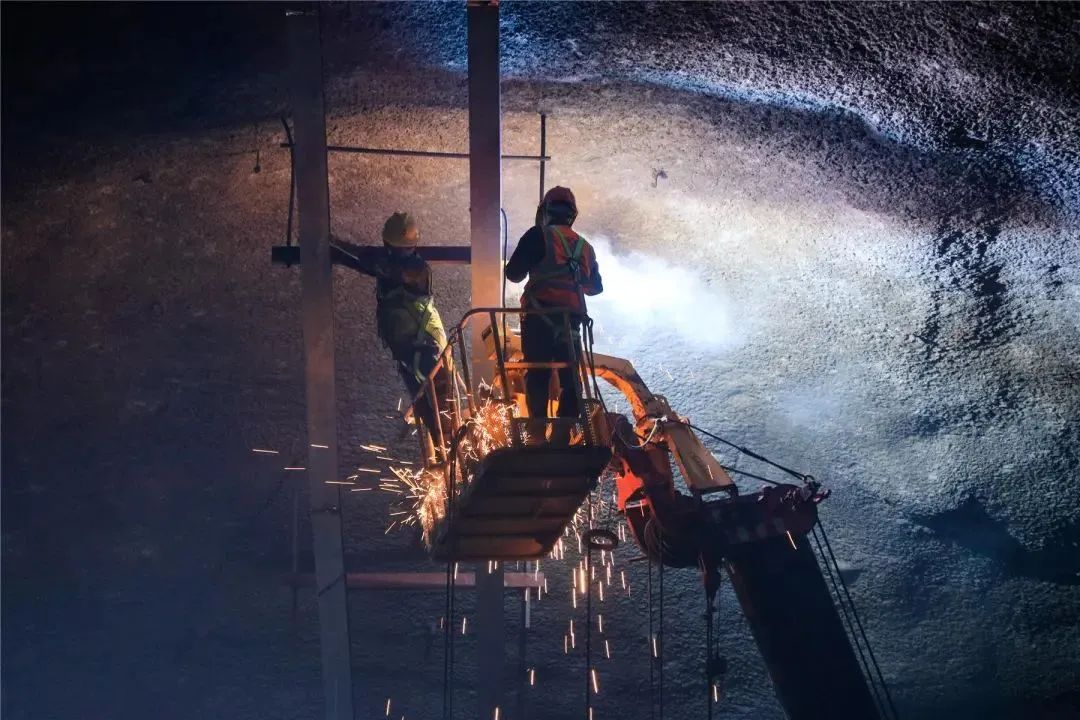

利用吊车安装厂房顶拱机器人轨道

“今年我们的总体目标是地下厂房四层要全部开挖完成,目前开挖完成了30%。按照现在的进度,争取能在12月30日之前完成四层的开挖。”建全抽水蓄能电站水电十四局二工区主任郭凯敏说。

与此同时

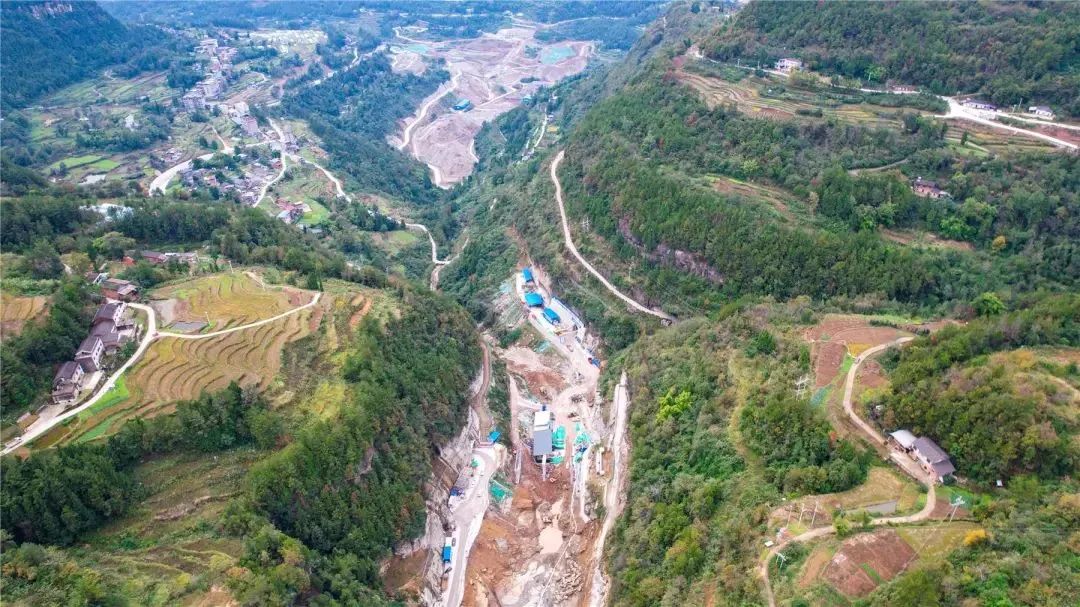

在电站的上下水库工地上

两大库盆已现雏形

数百名建设者正在加紧作业

两百多台反铲挖机、推土机穿梭其中

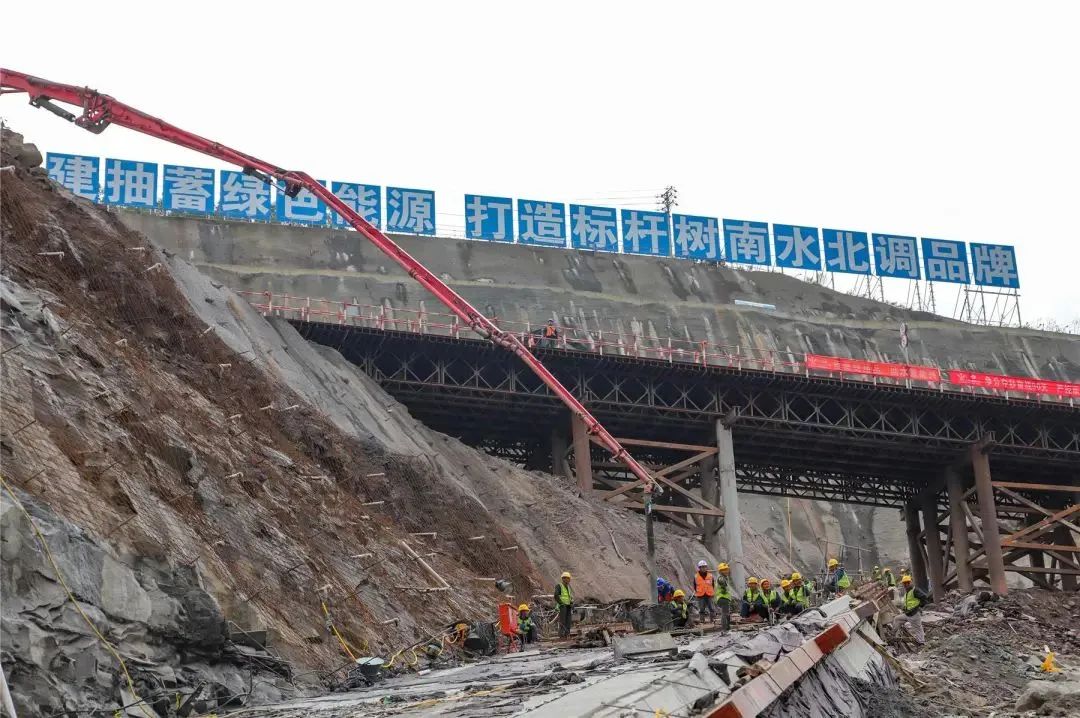

同步推进水库扩容和大坝填筑工作

“下水库大坝坝型是面板堆石坝,坝轴线的长度是390米,坝高是78米,蓄水容量是1100多万方。现在整个大坝的填筑已经填筑了近40万方,坝前目前正在做趾板施工。今年的目标是整个大坝填筑到305高程,预计大坝填筑完成时间在明年4月底。”中国水利水电第十工程局有限公司云阳抽蓄项目部副经理石桥说。

据介绍

建全抽水蓄能电站项目建成以后

将为重庆电网和渝东北

提供1200兆瓦的调节电源

能够有效缓解

重庆及渝东北地区

未来中长期内电力容量和调峰容量缺口

“2024年施工板块计划完成产值12亿元,目前已经完成产值超过11亿元,预计年底将超额完成年度计划。2025年上半年计划完成上下水库大坝的填筑,下半年发电厂房及引水系统将由土建全面转入机电金结安装阶段。”简震告诉记者。

为什么要在云阳建设这个项目?

“云阳地处三峡库区腹心,境内山水资源丰富,抽水蓄能电站可将清洁能源转化为势能进行储存,助力构建绿色低碳、高效清洁的新型能源体系。”简震介绍,总投资85.44亿元、总装机容量120万千瓦的云阳建全抽水蓄能电站建成后,预计年发电量约9.25亿度,不仅有效缓解渝东北中长期电力容量和调峰容量缺口,还将承担系统调峰、填谷、调频、调相和应急备用等任务,促进清洁能源消纳。

记者 谭启云 实习生 黄劲

云阳:澎溪河两岸的红叶红了

云阳第四初级中学举办第三届体育文化艺术节

҈初҈雪҈太҈美҈!云阳农坝迎来入冬第一场雪

“滨海”小城上线 云阳开启“看海”模式

云阳:野生猕猴开“小灶”温暖过冬

神秘“稀客”现身月光草坪!竟是国家保护动物……

···今日要闻

···推荐视频

云阳新闻20241219

···今日报纸

云阳报第20200806期

s

···网站专题

···广告

版权声明 | 关于我们 | 联系我们 | 网站地图 |
Copyright © 2008- yunyangwang.com corporation. All Rights Reserved
云阳县融媒体中心版权所有 渝ICP备15011569号-2
网络举报APP下载 | 电话举报号码:12377 | 国家邮箱举报地址:jubao@china.org.cn | 渝公安网备50023502000148号
