近日
云阳建全抽水蓄能电站
地下厂房岩壁吊车梁混凝土浇筑
提前31天顺利完成
为后续地下厂房IV层以下开挖
奠定了坚实基础

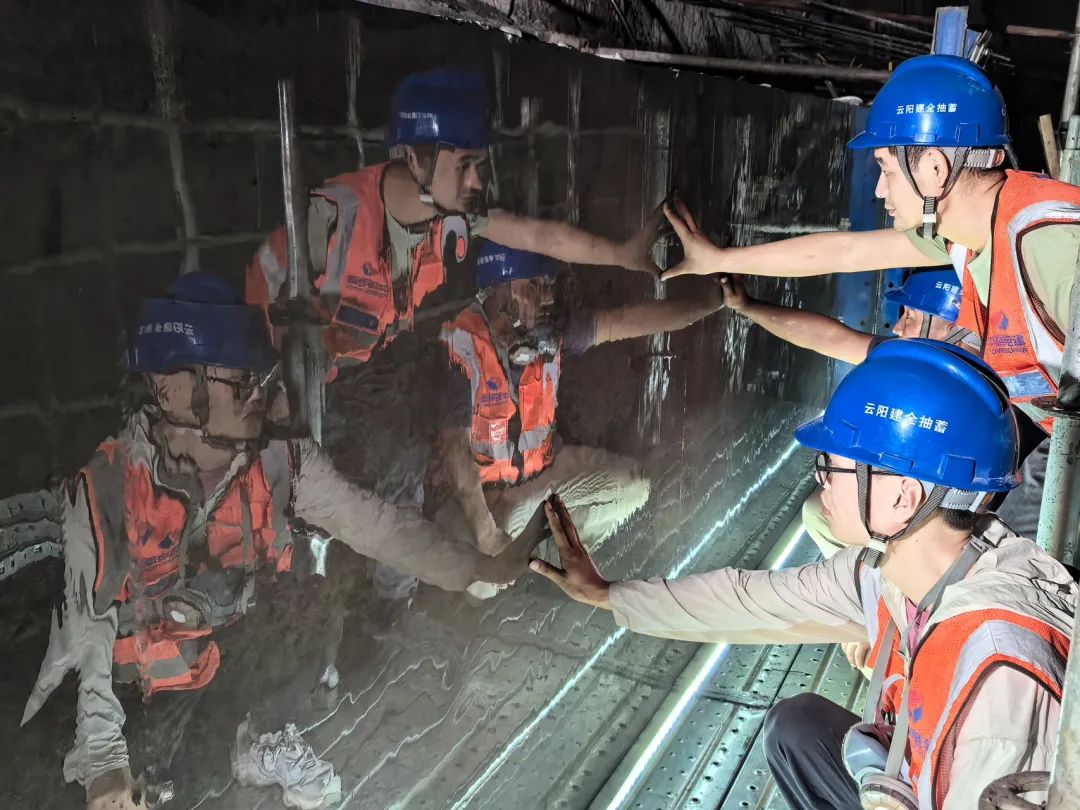

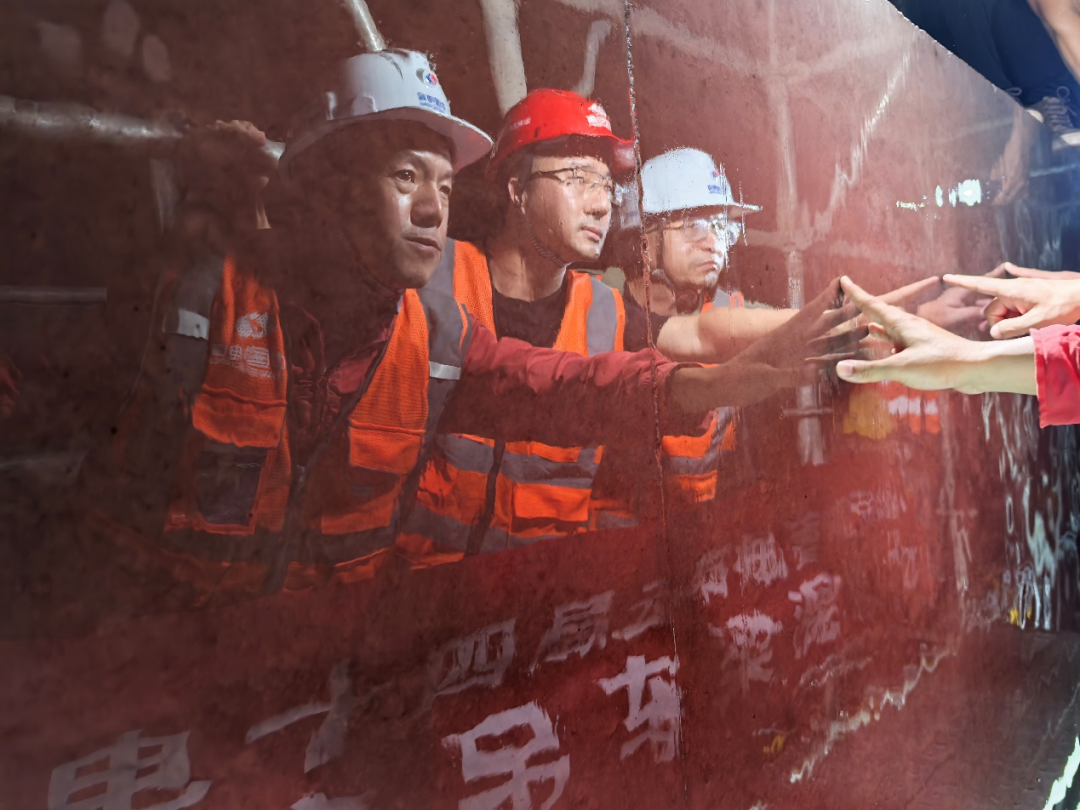

云阳建全抽水蓄能电站项目主副厂房岩壁吊车梁上下游总长294米,设计混凝土浇筑量1567立方米,钢筋用量261.27吨。吊车梁混凝土分27仓浇筑,为防止混凝土干裂和最终达到镜面效果,云阳建全抽水蓄能电站EPC联合体监理部组织参建各方,从岩壁吊车梁混凝土分块长度、模板选用、配合比设计、锚杆检测、温度控制,以及混凝土开仓前的脚手架、模板、钢筋、预埋件、监测仪器等各个环节进行检查验收,并在浇筑过程中实行全过程旁站监理,最终保障了岩壁吊车梁混凝土浇筑提前31天顺利完成。
云阳建全抽水蓄能电站
是“十四五”重点实施项目
电站装机容量1200兆瓦
项目建成后
预计年平均发电量9.25亿千瓦时
每年可节约发电标煤量25.6万吨
助力重庆构建
清洁低碳、绿色高效的新能源体系
云阳报第20200806期
